ツリーの高さ 358m(4月24日現在)

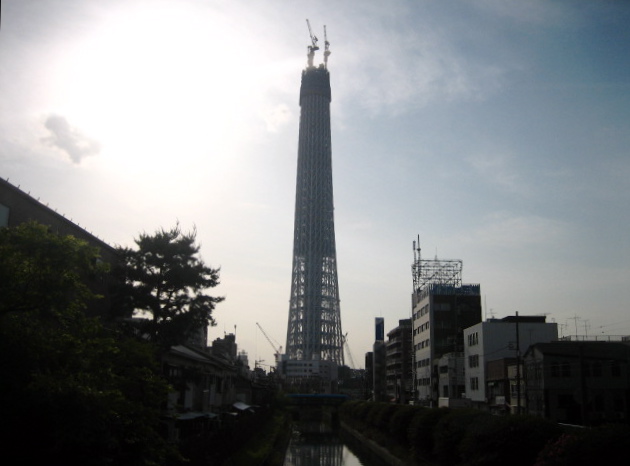

クライミングが3基とも完了。
いよいよ、5月から第一展望台の着工かな?

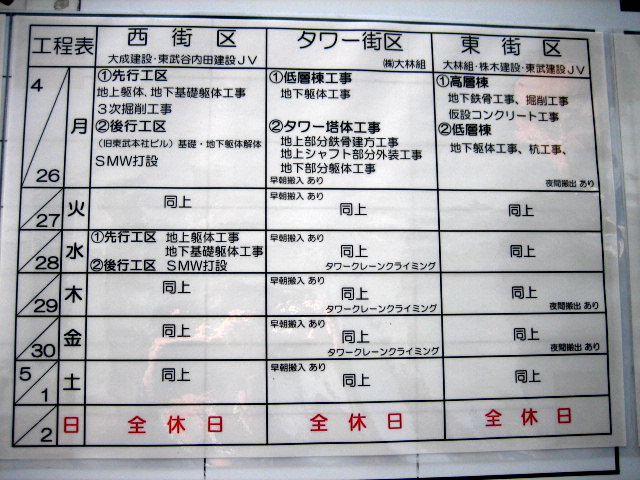

今週の日程。
予定通り、クライミングが完了。

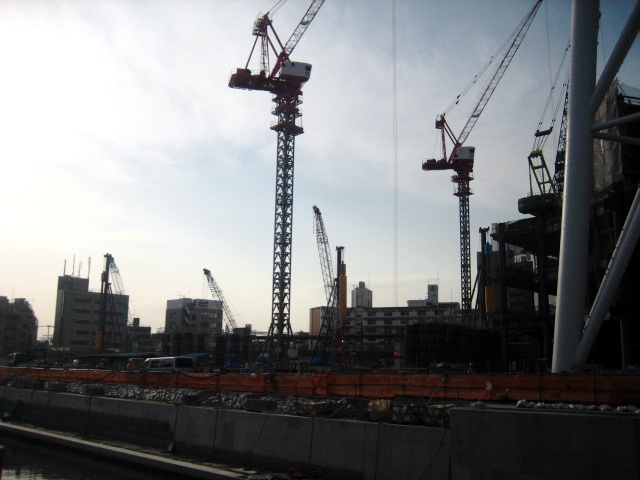

西街区は、着々と工事が進んでいます。
東武本社ビルは、解体終了しています。

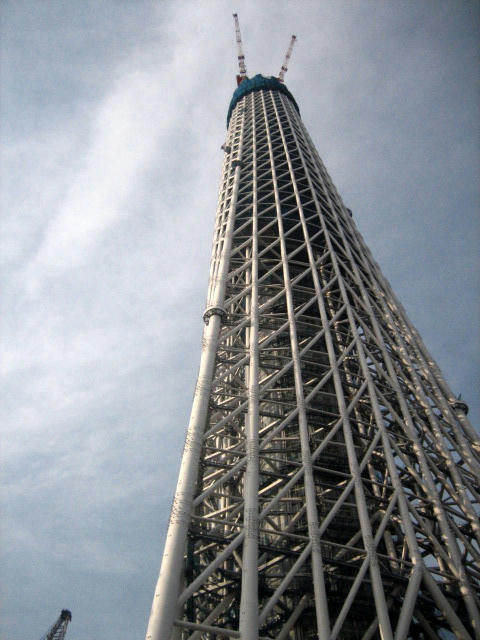

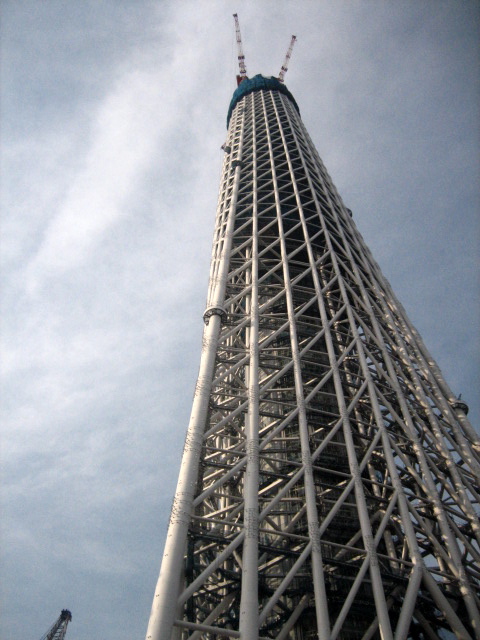

最初の画像が、逆光気味だったので、近くで撮ってみました。
